土工布铺设前准备工作:
1.1地基处理:场地应平整,场地上的杂物应清 除干净。
1.2备料,按设计尺寸合理调度宽幅.
铺设及搭接方法:
2.1土工布铺设应平顺松紧适度,并应与土面接触.
2.2坡面上铺设宜自下而上进行。在顶部和底部应予固定,坡面上应设有防滑钉,并应随铺随压重。
2.3有损坏处,应修补或更换,相邻片连接一般有搭接和缝合两种方法,搭接宽度一般为300mm,缝合一般用包缝机缝合,对可能发生位移处应缝接,不平地,软土上和水下铺设搭接宽度应适当增 大,不小于500mm,水流处上游片应铺在下游片上.
2.4与岸坡和结构物连接处应结合良好.
2.5铺设人员不应穿硬底鞋.
1.回填:
3.1 及时回填土料,回填土石块落高不得大于300mm,重土石块不应坡面上滚动下滑.
3.2填土的压实度应符合设计要求,回填300mm松土层后,轻碾压实.

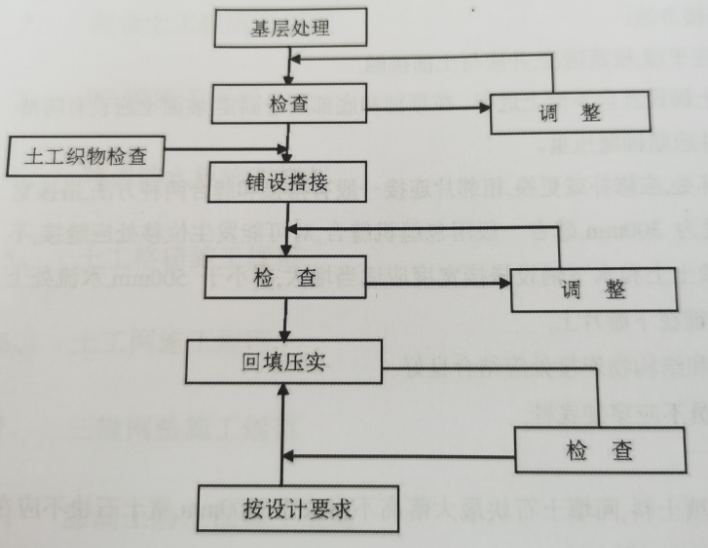

4.施工程度图:
